La generación de energía cubre demanda para 4 años

15.02.2019

TEGUCIGALPA, HONDURAS.- Una buena noticia para los abonados de la Empresa Nacional de Energía Eléctrica (ENEE).

El anuncio del gobierno de suspender la licitación para la contratación de 240 megavatios de energía firme no pone en riesgo el suministro del país.

La disponibilidad de energía en el parque eléctrico cubre la demanda interna para el período 2019-2022.

De acuerdo con el departamento de Planificación de la ENEE, la capacidad instalada es de 2,687.4 megavatios.

La disponibilidad oscila entre 1,800 y 1,850 megavatios hora, suficiente para cubrir la demanda, que varía entre 1,600 y 1,625 megas.

En el segundo semestre del año se espera que entre en operación la represa Patuca III, la que cuenta con una capacidad instalada de 104 megavatios. Se estima que su factor de despacho puede oscilar entre 50% y 55%. Lo anterior puede representar entre 52 y 57 megavatios de energía adicionales al sistema eléctrico.

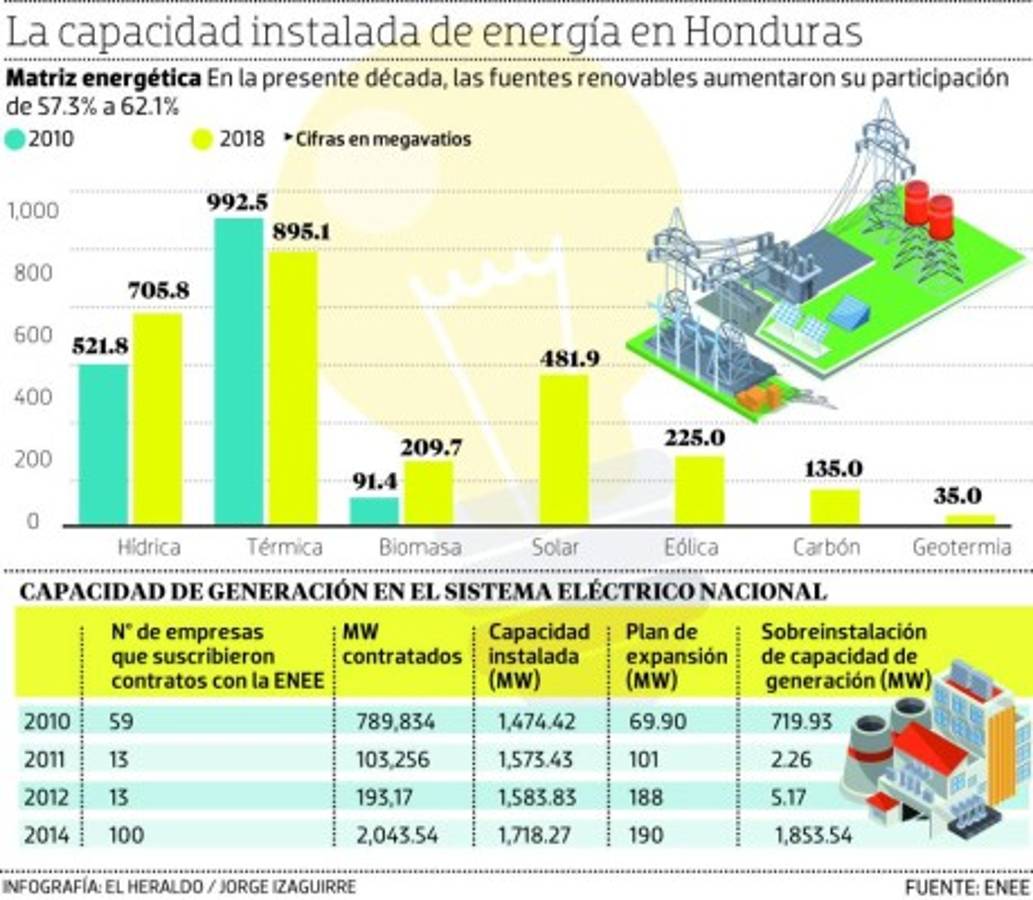

En la presente década, la matriz energética
de Honduras se ha diversificado
desplazando la energía renovable a la
térmica con una participación de 61.7% de
la capacidad instalada, o sea 1,657.3
megavatios'.

“Si tomamos como referencia la generación de energía en el sistema eléctrico, Honduras tiene garantizado el suministro para los próximos tres años”, dijo a EL HERALDO una fuente del sector privado. Agregó que en el corto y mediano plazo, el país no presenta problemas de generación y, en ese sentido, la licitación de 240 megas es para garantizar el suministro a partir de 2022.

Lea: Se suspende la licitación de 240 megas de energía

La demanda
La estatal eléctrica actualiza cada año la proyección de demanda de energía.

Para 2019 la estima en 1,680 megavatios hora.

Para 2020 estima un incremento de 12 megavatios para aumentar a 1,692 y para 2021 de 37.3 y así aumentar a 1,729 MW.

La proyección de la demanda para 2022 es de 56.5 megavatios y así alcanzar 1,785 megas. En el período 2023-2027, se estima que la demanda puede crecer entre 55 y 65 megavatios por año.

Plan de expansión
La carencia de un plan de expansión de generación de energía es una de limitaciones que el sector público y privado analiza. El último tiene como base 2008 y de acuerdo con los entendidos en la materia requiere de una revisión para ajustarlo a la cantidad de proyectos que se han aprobado en los últimos años.

Entre 2010-2014, la ENEE aprobó 185 contratos de energía eléctrica con una capacidad instalada de 4,022.8 megavatios, de los que el gobierno no tiene un inventario de cuantos se ejecutarán y en qué período de tiempo.

Eso obligó a la estatal eléctrica a licitar la compra de 240 megavatios, la que fue suspendida el pasado jueves por el Gabinete Económico.
